Gestion de Projet - Qualité de l'Air

Vue d'ensemble de la planification et des responsabilités du projet

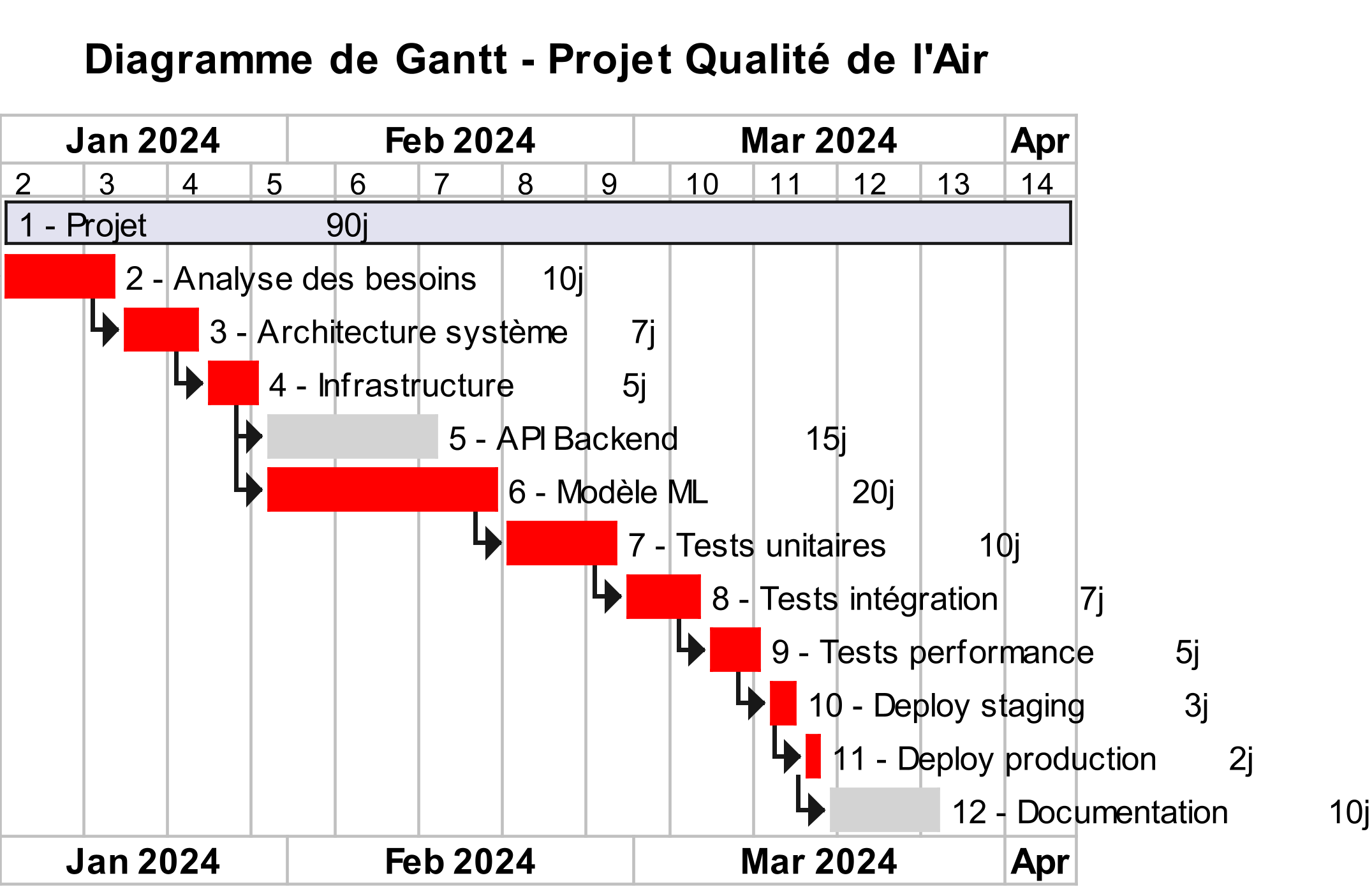

Diagramme de Gantt

Phases du Projet

Phase Tâches Durée Dépendances
1. Initialisation Analyse des besoins
Architecture système
17 jours -
2. Développement Infrastructure
API
Modèle ML
Tests unitaires
63 jours Phase 1
3. Validation Tests d'intégration
Tests de performance
17 jours Phase 2
4. Déploiement Staging
Production
8 jours Phase 3
5. Documentation Documentation technique
Documentation utilisateur
Formation
29 jours Phase 2
Diagramme de Gantt

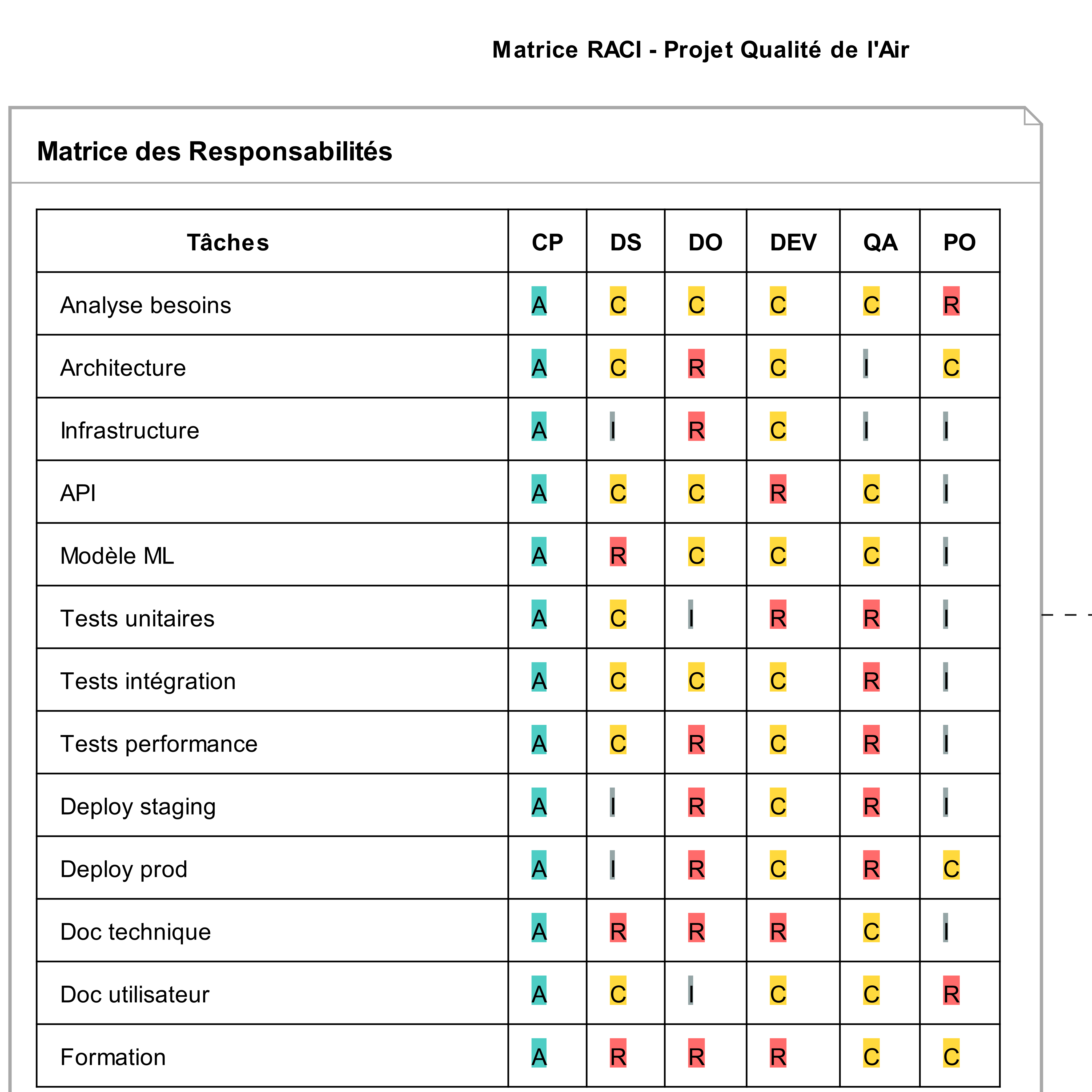

Matrice RACI

Légende RACI

  • R - Responsible (Responsable de l'exécution)
  • A - Accountable (Responsable final)
  • C - Consulted (Consulté)
  • I - Informed (Informé)

Rôles

  • CP : Chef de Projet
  • DS : Data Scientist
  • DO : DevOps
  • DEV : Développeur
  • QA : Quality Assurance
  • PO : Product Owner
Matrice RACI

Notes et Mises à jour

Dernières mises à jour

  • 01/01/2024 Création initiale des diagrammes
  • 15/01/2024 Mise à jour des responsabilités DevOps

Points d'attention

  • Validation requise pour chaque phase
  • Mise à jour mensuelle du planning
  • Réunion de suivi hebdomadaire
